- Wygrzewanie usuwa nadmiar wilgoci z wylewki
- Proces różni się dla wylewek cementowych i anhydrytowych
- Prawidłowe wygrzewanie zapobiega pęknięciom i deformacjom podłogi
- Sucha wylewka zapewnia lepsze właściwości termoizolacyjne
- W przypadku zalania może być konieczne osuszanie podposadzkowe
Proces wygrzewania posadzki z ogrzewaniem podłogowym
Suszenie posadzki z ogrzewaniem podłogowym różni się w zależności od rodzaju wylewki. Wylewka cementowa wymaga dłuższego czasu schnięcia niż anhydrytowa, ale obie potrzebują starannego procesu wygrzewania. Ogólne zasady wygrzewania posadzki obejmują stopniowe podnoszenie temperatury, utrzymanie jej na maksymalnym poziomie przez określony czas, a następnie powolne obniżanie. Kluczowe jest przestrzeganie odpowiednich czasów i temperatur dla każdego etapu procesu.Wygrzewanie wylewki cementowej
Wygrzewanie posadzki cementowej rozpoczyna się po 21 dniach od jej wylania. Początkowo ustawiamy temperaturę wody grzewczej o 5-10°C wyższą niż temperatura otoczenia. Co 2-3 dni zwiększamy ją o 5°C, aż osiągniemy 45-50°C. Tę temperaturę utrzymujemy przez 5 dni. Następnie obniżamy ją o 5°C co 2-3 dni, aż dojdziemy do 20-25°C.
- Poczekaj 21 dni od wylania jastrychu
- Ustaw temperaturę wody 5-10°C wyższą niż otoczenie
- Zwiększaj temperaturę o 5°C co 2-3 dni
- Utrzymuj maksymalną temperaturę przez 5 dni
- Obniżaj temperaturę o 5°C co 2-3 dni
Wygrzewanie wylewki anhydrytowej
Osuszanie wylewki anhydrytowej zaczyna się już po 7 dniach od jej wylania. Proces jest podobny do wygrzewania wylewki cementowej, ale przebiega szybciej. Temperaturę zwiększamy o 5°C dziennie, aż do osiągnięcia 55°C. Tę maksymalną temperaturę utrzymujemy przez 2-5 dni, po czym obniżamy o 5°C na dobę do uzyskania około 20-25°C.
Parametr | Wylewka cementowa | Wylewka anhydrytowa |
---|---|---|
Czas do rozpoczęcia wygrzewania | 21 dni | 7 dni |
Tempo wzrostu temperatury | 5°C co 2-3 dni | 5°C dziennie |
Maksymalna temperatura | 45-50°C | 55°C |
Czas utrzymania maks. temperatury | 5 dni | 2-5 dni |
Tempo obniżania temperatury | 5°C co 2-3 dni | 5°C na dobę |
Czas trwania procesu suszenia posadzki
Suszenie posadzki z ogrzewaniem podłogowym może trwać różnie, w zależności od kilku czynników. Grubość wylewki, wilgotność powietrza i temperatura otoczenia mają kluczowy wpływ na czas schnięcia. Dobra wentylacja pomieszczenia może znacznie przyspieszyć proces. Orientacyjnie, wylewka cementowa schnie około 4-6 tygodni, podczas gdy anhydrytowa potrzebuje 2-4 tygodni.
Dlaczego prawidłowe suszenie jest kluczowe?
Pielęgnacja ogrzewania podłogowego poprzez prawidłowe suszenie jest niezbędna dla trwałości i efektywności systemu. Nieprawidłowe suszenie może prowadzić do pęknięć w posadzce, odkształceń powierzchni i utraty właściwości termoizolacyjnych. Może też spowodować rozwój pleśni i grzybów pod podłogą. W skrajnych przypadkach, źle wysuszona posadzka może nawet doprowadzić do uszkodzenia całego systemu ogrzewania podłogowego.

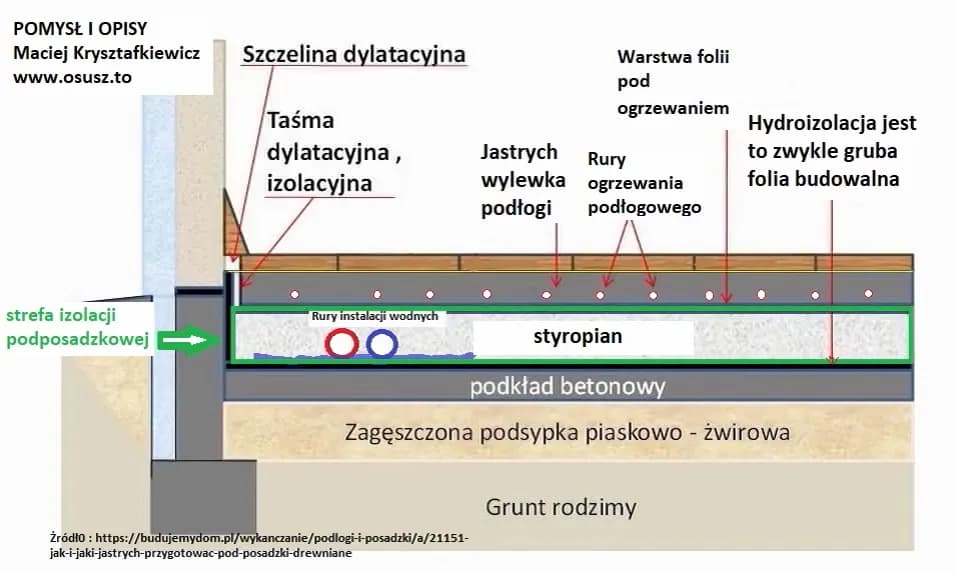

Unikanie pęknięć i deformacji
Pęknięcia w posadzce powstają głównie przez nierównomierne naprężenia wynikające z różnic wilgotności. Górna warstwa wysycha szybciej niż dolna, co powoduje skurcz i może prowadzić do pęknięć. Zbyt szybkie wygrzewanie nasila ten problem. Aby temu zapobiec, należy ściśle przestrzegać zalecanego harmonogramu wygrzewania i zapewnić równomierne rozprowadzanie ciepła w całej posadzce.
Zachowanie właściwości termoizolacyjnych
Wilgoć znacząco obniża właściwości termoizolacyjne materiałów. Mokry styropian czy wełna mineralna tracą swoją skuteczność, co prowadzi do zwiększonych strat ciepła. Prawidłowe suszenie posadzki z ogrzewaniem podłogowym zapewnia, że wszystkie warstwy systemu zachowują swoje optymalne właściwości. W dłuższej perspektywie przekłada się to na niższe koszty ogrzewania i wyższy komfort użytkowania.
Jak monitorować wilgotność posadzki?

Monitoring wilgotności jest kluczowy dla prawidłowego suszenia posadzki z ogrzewaniem podłogowym. Najprostszą metodą jest użycie wilgotnościomierza, który mierzy zawartość wilgoci w wylewce. Można też zastosować metodę folii – przykleić kawałek folii do posadzki na 24 godziny i sprawdzić, czy pod nią gromadzi się wilgoć. Profesjonaliści często korzystają z metody karbidowej, która daje najbardziej dokładne wyniki.
- Brak widocznej wilgoci na powierzchni
- Jednolity kolor wylewki
- Brak zapachu wilgoci
- Wilgotność poniżej 2% dla wylewki cementowej i 0,5% dla anhydrytowej
Potencjalne problemy przy nieprawidłowym suszeniu
Jednym z najczęstszych problemów jest powstawanie pęknięć na powierzchni posadzki. Wynikają one z nierównomiernego schnięcia i mogą prowadzić do uszkodzenia wykończenia podłogi. Innym problemem jest odklejanie się płytek lub paneli od podłoża. Może to być spowodowane zbyt wysoką wilgotnością pozostałą w wylewce. Trzecim częstym problemem jest rozwój pleśni pod podłogą, co stanowi zagrożenie dla zdrowia mieszkańców.
Rozwiązanie tych problemów często wymaga interwencji specjalisty. W niektórych przypadkach konieczne może być usunięcie wykończenia podłogi i ponowne osuszenie wylewki. Dlatego tak ważne jest, aby proces suszenia posadzki z ogrzewaniem podłogowym przeprowadzić prawidłowo za pierwszym razem.
Kiedy rozpocząć proces suszenia?
Wygrzewanie posadzki cementowej należy rozpocząć po 21 dniach od jej wylania. W przypadku wylewki anhydrytowej, proces można zacząć już po 7 dniach. Dla posadzek hybrydowych, zawierających dodatki przyspieszające schnięcie, czas ten może być krótszy – należy wtedy kierować się zaleceniami producenta. Rozpoczęcie procesu zbyt wcześnie może prowadzić do uszkodzeń struktury wylewki. Z kolei zbyt późne rozpoczęcie wydłuża cały proces budowlany i może opóźnić wprowadzenie się do nowego domu.
Maksymalne temperatury w procesie suszenia
Bezpieczne zakresy temperatur różnią się w zależności od rodzaju wylewki. Dla wylewki cementowej, maksymalna temperatura wody grzewczej nie powinna przekraczać 50°C. W przypadku wylewki anhydrytowej, można osiągnąć temperaturę do 55°C. Ważne jest, aby temperatura była zwiększana stopniowo, zgodnie z zaleceniami. Zbyt gwałtowny wzrost temperatury może prowadzić do uszkodzeń posadzki.
Etap suszenia | Wylewka cementowa | Wylewka anhydrytowa |
---|---|---|
Rozpoczęcie | 25-30°C | 25-30°C |
Maksymalna temperatura | 45-50°C | 55°C |
Zakończenie | 20-25°C | 20-25°C |
Jak przygotować się do procesu suszenia?
Przed rozpoczęciem suszenia posadzki z ogrzewaniem podłogowym, należy odpowiednio przygotować pomieszczenie. Usuń wszystkie przedmioty z podłogi, aby zapewnić równomierne rozprowadzanie ciepła. Sprawdź szczelność okien i drzwi, aby kontrolować wilgotność powietrza. Zainstaluj termometr do monitorowania temperatury w pomieszczeniu. Upewnij się, że system ogrzewania podłogowego jest sprawny i nie ma wycieków.
- Sprawdzenie szczelności instalacji grzewczej
- Usunięcie wszystkich przedmiotów z podłogi
- Instalacja termometru i higrometru
- Przygotowanie harmonogramu wygrzewania
- Zabezpieczenie dostępu do panelu sterowania ogrzewaniem
Najlepsze praktyki podczas suszenia posadzki
Monitoruj temperaturę codziennie. Regularne sprawdzanie temperatury pozwoli Ci szybko reagować na ewentualne odchylenia od planu.
Zapewnij dobrą wentylację. Otwieraj okna na krótko kilka razy dziennie, aby usunąć nadmiar wilgoci z pomieszczenia. Możesz też użyć wentylatora lub osuszacza powietrza.
Nie przykrywaj posadzki. Podczas procesu suszenia podłoga powinna pozostać odkryta, aby umożliwić swobodne odparowywanie wilgoci.
Unikaj chodzenia po posadzce. Ograniczenie ruchu na świeżo wygrzewanej posadzce zmniejsza ryzyko uszkodzeń mechanicznych.
Dokumentuj proces. Prowadź dziennik, w którym będziesz zapisywać codzienne odczyty temperatury i wilgotności. Pomoże to w razie ewentualnych problemów.
Klucz do trwałego i efektywnego ogrzewania podłogowego
Suszenie posadzki z ogrzewaniem podłogowym to krytyczny etap w instalacji tego systemu grzewczego. Prawidłowe przeprowadzenie tego procesu zapewnia nie tylko trwałość posadzki, ale także efektywność całego systemu ogrzewania. Kluczowe jest przestrzeganie odpowiednich procedur dla różnych typów wylewek, czy to cementowych, czy anhydrytowych.
Pamiętaj, że cierpliwość jest tutaj cnotą. Zbyt szybkie lub agresywne suszenie może prowadzić do pęknięć, deformacji i innych problemów. Monitorowanie wilgotności, stopniowe zwiększanie temperatury i przestrzeganie zalecanych czasów to fundament sukcesu. Właściwe wygrzewanie posadzki zapobiega nie tylko uszkodzeniom mechanicznym, ale także problemom z wilgocią i pleśnią w przyszłości.
Ostatecznie, inwestycja czasu i uwagi w proces suszenia zwraca się w postaci długotrwałego, efektywnego i komfortowego systemu ogrzewania podłogowego. Pamiętaj, że każdy etap - od przygotowania, przez monitorowanie, aż po zakończenie procesu - ma znaczenie dla końcowego rezultatu. Przestrzegając tych zasad, zapewnisz sobie ciepłą i trwałą podłogę na lata.
